Bei den meisten Projekten beträgt die Lieferzeit für Sandwichelemente35–45 Tage nach Erhalt der Anzahlung und Bestätigung der endgültigen Zeichnungen.
Das liegt daranSandwichpaneele sind maßgeschneiderte Produkte, und der Produktionsprozess erfordert ausreichend Zeit, um Qualität und Genauigkeit sicherzustellen.

Tag
1-7
Rohstoffbestätigung
Unsere Ingenieure prüfen sorgfältig die genehmigten Zeichnungen und die Stückliste, um die genauen Mengen an Sandwichelementen und zugehörigem Zubehör zu bestätigen.
Dieser Schritt stellt eine ausreichende Rohstoffvorbereitung sicher und vermeidet einen Mangel an Paneelen oder Zubehör in bestimmten Farben in späteren Produktionsphasen.

Tag
11-30
Rohstoffbeschaffung und Entwurf/Genehmigung von Fertigungszeichnungen
Sandwichpaneele werden gemäß projektspezifischen-Anforderungen hergestellt, darunter:
• Plattenstärke
• Dicke des Stahlblechs
• Profiltyp
• Farbauswahl
Als Rohstoffe verwenden wir namhafte chinesische vor-lackierte Stahlspulen (Guanzhou).
Nach der Auftragsbestätigung müssen Stahlcoils exklusiv für jedes Projekt geplant, vorbereitet und geschnitten werden, was Vorlaufzeit erfordert und nicht direkt ab Lager geliefert werden kann.
Gleichzeitig werden Werkstattzeichnungen entworfen, überprüft und bestätigt, um sicherzustellen, dass alle Produktionsdetails vollständig abgestimmt sind, bevor mit der Fertigung begonnen wird.

Tag
31-40

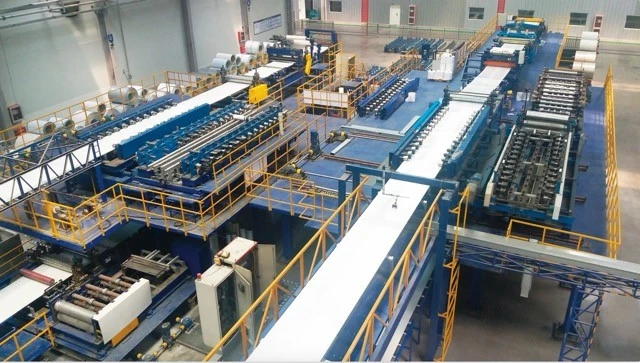

Produktionsvorbereitung, Fertigung und Qualitätsprüfung
Da unterschiedliche Plattentypen und Profile erforderlich sindverschiedene FormenVor der Herstellung sind Formänderungen und Produktionsanpassungen erforderlich.
Während der Produktion:
Erst-Stückprüfungdurchgeführt wird
Prozessbegleitende Inspektionenwerden durchgeführt, um eine gleichbleibende Qualität sicherzustellen
⚠️ Bitte beachten Sie:
Wenn eine Bestellung beinhaltetzu viele Paneltypen oder Spezifikationen, das wird eswirken sich direkt auf die Produktionsdauer ausaufgrund häufiger Werkzeugwechsel und -anpassungen.

Tag
41-
42

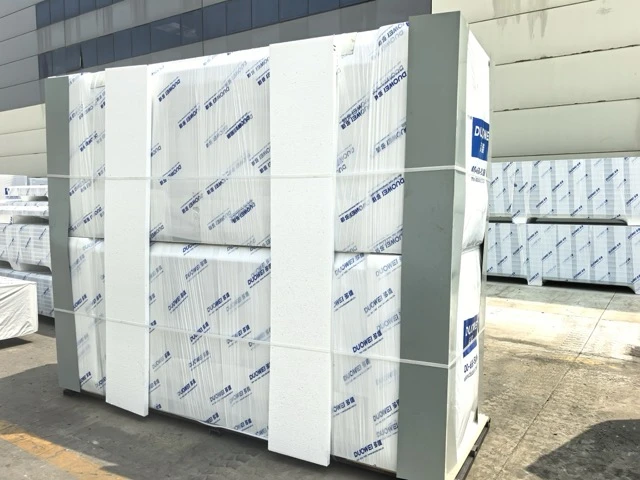

Verpackung
Verpackung erfordert2–3 Tage, insbesondere für Auslandsprojekte.
Maßgeschneiderte Verpackungslösungen werden eingesetzt bei:
Schützen Sie die Paneele beim Containertransport über weite-Strecken
Verbessern Sie die Entladeeffizienz
✅ Warum diese Zeitleiste wichtig ist
Dieser strukturierte Zeitplan gewährleistetstabile Qualität, genaue Mengen und reibungsloses Entladen vor Ort.
Der35–45 Tage Vorlaufzeitist ein sorgfältig verwalteter Prozess -, keine Verzögerung -, der darauf abzielt, Risiken zu reduzieren und eine zuverlässige Projektleistung zu liefern.
